“外电入青”大通道6月底竣工投用
500千伏岛城输变电工程将提升供电能力300万千瓦,相当于全域峰值负荷的约四分之一,可有效缓解青岛地区用电高峰期的供电紧张问题

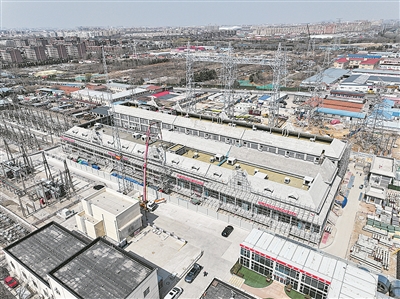

  ■500千伏岛城变电站施工现场。

  □青岛日报/观海新闻记者  孙欣

  本报3月21日讯  记者从21日上午国网青岛供电公司举行的500千伏岛城输变电工程建设施工现场“电网开放日”活动上获悉,作为“十四五”期间青岛电网的“头号工程”,500千伏岛城输变电工程目前进度已达70%,计划于6月底竣工投用。投用后将提升青岛市供电能力300万千瓦,相当于全域峰值负荷的约四分之一,可以有效缓解青岛地区用电高峰期的供电紧张问题。

  500千伏岛城输变电工程是一条新建的“外电入青”通道,由变电站工程和线路工程两部分构成。工程推进过程中应用一批创新成果,在全省电网建设中具有重要示范意义。

  在500千伏岛城变电站施工现场,各类施工作业人员如火如荼开展设备吊装、粉刷、焊接等工作。该变电站是全省首座城市核心区500千伏变电站,也是省内首座全户内变电站,是500千伏岛城输变电工程的核心中枢,负责将外来电接入青岛城区。

  不同于新建变电站,该项目是对既有的黄埠岭220千伏变电站升压改造而来。项目自2022年底正式启动以来,工作人员始终以争分夺秒的状态赶进度、抢工期。前期进行“负荷转移”期间,项目团队聚焦220千伏多端短接关键技术,成功攻克了电网四端短接技术难题,投运了全省首条220千伏四端短接线路,开创省内220千伏线路多端差动保护应用先河。新建工程自去年7月开工,施工人员24小时连班倒,在保证施工安全的前提下,多项作业交叉施工,从开工到封顶较常规时间节省三分之一。同时,500千伏岛城输变电工程新建电网线路87.634公里,线路穿越崂山、城阳、即墨三区。

  近年来随着经济社会不断发展,青岛对电力的需求日益增强。2023年,全市全社会用电量达622.87亿千瓦时,同比增长8.05%;迎峰度夏期间,全市电网日平均最高负荷较上年同期增长9.4%,日最高负荷突破1100万千瓦达10天、突破1000万千瓦达35天。500千伏岛城输变电工程将在今年夏季高峰负荷到来前完成送电投产。

3 上一篇   下一篇 4
放大 缩小 默认
主办单位:青岛日报社
Copyright © right 青岛日报 All Rights Reserved. 未经许可不得复制
   第01版:首版
   第02版:要闻
   第03版:青报调查
   第04版:国内
   第05版:城事·专题
   第06版:专版
   第07版:专版
   第08版:福彩
推进治本攻坚三年行动 全面提高本质安全水平
“外电入青”大通道6月底竣工投用
推动隐患闭环整改 确保风险安全可控
昔日“低效地”将变AI产业集聚区
全面提高气象服务保障能力
2023青岛年度经济成就宣传发布活动启动
青岛近30万亩马铃薯完成播种超九成
青岛将每年评选20家高成长性海洋企业
青岛日报要闻02“外电入青”大通道6月底竣工投用 2024-03-22 2 2024年03月22日 星期五
