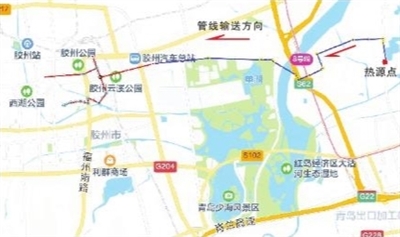

全省规模最大垃圾焚烧发电余热利用项目走向图。青岛能源集团供图
4月13日,小涧西余热利用项目穿越大沽河段工程正式开工。作为青岛能源集团优化区域供热结构、强化热源互联互通的标杆工程,项目将有力提升城市能源保障水平,为青岛绿色低碳发展、助力国家“双碳”目标落地注入坚实动能。
输送管线穿越大沽河
项目由青岛能源集团、胶州市政府、上海康恒环境股份有限公司携手实施,三方优势互补、协同攻坚,为城市能源基础设施优化升级提供新思路、新范式。项目依托青岛康恒垃圾焚烧发电厂3台75吨垃圾焚烧炉,对2台30兆瓦背压抽凝式汽轮机组进行改造,配套建设循环水及烟气余热回收系统,总余热利用规模达130兆瓦,一期建成后可实现90兆瓦余热回收,年输送清洁热能100万吉焦,是目前山东省规模最大的垃圾焚烧发电余热利用项目。
项目以城阳区青岛康恒垃圾焚烧发电厂为热源点,敷设21.5公里热力输送管线,穿越大沽河、机场高速、济青高铁、胶黄铁路、地铁8号线等关键节点,将绿色清洁热能平稳输送至胶州市域。在青岛市政府的统筹指导下,青岛能源集团积极推动跨区域政企协同,高效对接各区市政府,迅速达成合作共识,各施工路段压茬并进,将有效减少2个月的计划工期,实现北岸城区余热资源高效统筹、精准输送。
一期将惠及居民3万余户
项目一期投用后,可替代胶州市燃煤供热面积300万平方米,惠及居民3万余户,推动区域清洁能源热源占比提升20%;年可节约标煤5万吨,减排二氧化碳15万吨、硫化物450吨、氮氧化物390吨,加快落实山东省2027年燃煤锅炉清洁替代政策要求,推动胶州市域供热清洁化转型提速。
作为青岛市首个同时穿越河道、高铁、地铁、航油管线的大口径供热管道工程,项目直面管位紧张、工期紧迫、协调难度大等挑战。面对复杂施工条件,青岛能源集团胶州公司迅速组建工作专班,成立党员先锋队、青年突击队,以组织合力凝聚破局攻坚动能,高效打通审批、技术、施工等关键堵点。施工中采用定向钻技术,成功破解管线过河、穿越航油管线等难题;同步运用光纤测漏先进技术,实现泄漏监测与第三方破坏预警双重防护,全方位筑牢工程安全防线。
青岛能源集团将小涧西余热利用与老旧管网改造、市域环网联网合并打包为“胶州市城区供热管网改造提升工程”,总投资近4.3亿元,全力推进胶州供热管网提质升级。其中,小涧西余热利用项目投资近2.8亿元。作为胶州市政府投资项目,该工程成功纳入国家、青岛市两级重大项目库,获政府专项债与超长期特别国债支持,以政策赋能、资金保障推动项目加速落地。小涧西余热利用项目的推进,为青岛能源集团深耕清洁供热领域、破解复杂工程难题积累了宝贵经验,探索形成“政策引导、国企担当、多方共赢”的能源基建新模式,实现社会、环境、经济效益有机统一。
未来,青岛能源集团将加快构建清洁低碳、安全高效的现代能源体系,扎实推进城市保障、产业发展、安全运营“三位一体”布局,以绿色能源担当,为中国式现代化青岛实践持续贡献青能力量。
加速构建绿色供暖体系
青岛正加速构建多能互补、清洁高效的绿色供热体系。时下,我市传统燃煤锅炉供暖的方式正在被燃气锅炉集中供热、工业余热利用、海水源热泵、地源热泵、生物质锅炉、空气源热泵等新模式和技术手段逐渐取代,越来越多的“绿色”暖流奔涌在城市的供热管网和居民家中。刚刚过去的供热季,青岛供热面积为3.98亿平方米,清洁能源供热面积达1.73亿平方米,清洁能源供热面积、占比均创新高。
去年底,我市李村河再生水清洁能源项目(一期)投产运行,这是山东省首个将再生水热源接入城市供热主管网的“水”“热”联供项目,开创了“水资源循环利用+绿色能源供给”的新模式。项目新建6台7兆瓦热泵机组,提取再生水中的热量加热供热管网回水,预计每年供热量54.4万吉焦,可减少二氧化碳排放3万吨。
去年,由青岛能源集团、中国石化合作建设的青岛石化余热利用项目也投入运行。该项目是全国首个石化余热耦合市政燃气梯级能源利用项目,为全国破解工业废热浪费与城市清洁供热需求双重矛盾提供了解决方案。该项目以化工废热余热资源化、供热清洁化、热源低碳化为核心目标,创新构建工业余热回收加天然气二次提温的梯级高效利用体系,颠覆传统单一热源供热模式,通过双梯级余热回收系统,将青岛石化生产过程中排放的低品位余热高效回收,经天然气二次提温后,精准匹配城市供暖需求,实现了工业废热从无用排放到绿色热源的蝶变。项目总投资逾亿元,年供热量超60万吉焦, 可增加200万平方米建筑的采暖需求,每年减少天然气消耗1650万立方米,减排二氧化碳2.37万吨,大幅削减氮氧化物、硫化物等污染物排放,为工业余热资源化利用,助力区域碳减排目标的落地见效。
